Value Stream Mapping (VSM): Základy metody nejen pro výrobní firmy

VSM ve výrobě

9 minut čtení


Co je Value Stream Mapping a k čemu slouží?

Value Stream Mapping (VSM), česky mapování toku hodnot, je metoda průmyslového inženýrství pro vizualizaci všech kroků (přidávajících i nepřidávajících hodnotu), které produkt nebo služba absolvuje od dodání materiálu po expedici zákazníkovi (případně od objednávky po dodání).

VSM zobrazuje dva toky najednou: materiálový (fyzický pohyb produktu výrobou) a informační (jak se řídí výroba – objednávky, plánování, signály mezi procesy). Právě informační tok je nejčastěji přehlíženou příčinou plýtvání: produkt čeká, protože nikdo nedal signál k dalšímu kroku.

Klíčový výstup každé VSM analýzy je VA index, tedy podíl času, který skutečně přidává hodnotu, k celkové průběžné době výroby. V české výrobní firmě se VA index typicky pohybuje mezi 0,1 a 5 %. V jedné z našich case studies, kdy jsme s účastníky tréninku prováděli VSM ve výrobě produktu se 17 operacemi byl VA index pouhých 0,17 %. Po skončení workshopu a implementaci změn vzrostl na 0,77 %. Dosáhli jsme tedy zlepšení v podobě nárůstu o 0,60 procentního bodu, tedy relativní zlepšení o 353 %. Nicméně zbývajících 99,2 % je stále čekání, transport a skladování, kde dále můžeme hledat prostor ke zlepšení.

VSM se používá pro synchronizaci materiálových toků, identifikaci systémového plýtvání, plánování budoucího stavu výroby, přípravu Kaizen projektů a prioritizaci investic. Není ale úplně vhodné pro vysoce variabilní zakázkovou výrobu s desítkami různých toků, nebo situace kde je problém jasně lokalizovaný. Pokud jsme schopni okamžitě identifikovat problém a jeho příčinu, zvolíme spíše Kaizen workshop.

Jaké informace VSM zachycuje?

VSM mapa zachycuje pro každý výrobní krok sadu klíčových dat, která dohromady odhalí, kde tok vázne.

Pro každý procesní box se zaznamenávají: počet operátorů, cyklový čas (C/T), čas seřízení (C/O), dostupnost stroje, zmetkovitost a počet směn. Mezi procesy se zaznamenává množství zásob rozpracované výroby a způsob řízení toku (push nebo pull). Na úrovni zákazníka nás zajímá požadovaný takt time, tedy jak rychle zákazník (externí, ale i interní) odebírá produkty.

Takt time je výchozí hodnota pro celou VSM analýzu. Vypočte se jako: dostupný výrobní čas za den ÷ požadovaný počet kusů za den. Pokud zákazník odebírá 30 kusů denně a výroba pracuje 480 minut, takt time je 16 minut na kus. Každý procesní krok s cyklovým časem výrazně nad takt time je potenciální úzké místo a je potřeba se mu věnovat přednostně.

A ano, pokud vás to napadlo, vždy bude v procesu nějaké úzké místo. Když vyřešíme jedno, objeví se jiné, i když může být definované jinak, než nesouladem s časem výrobního taktu :).

Diskuze o VSM

Jak provést VSM krok za krokem?

VSM projekt se skládá z pěti kroků, od výběru produktu po implementaci změn, a celý proces provedení VSM napříč všemi kroky trvá typicky 2 až 4 měsíce v závislosti na dostupnosti týmu a složitosti procesů.

Krok 1: Výběr produktové rodiny

Nezačínejte mapováním celé výroby. Vyberte jednu produktovou rodinu, tedy skupinu produktů, která sdílí podobný výrobní postup a prochází stejnými stroji nebo pracovišti. Kritéria výběru jsou nejčastěji: nejvyšší objem, největší podíl na tržbách, nebo největší problematičnost směrem k zákazníkům (reklamace, zpoždění dodávek).

Krok 2: Mapování současného stavu

Jděte fyzicky do výroby s tužkou a papírem. Projděte tok od zákazníka zpět k dodavateli – tedy v opačném směru než materiál teče. Proč zpět? Protože zákazník určuje poptávku a vy sledujete, jak výroba na tuto poptávku reaguje. Lépe se vám také budou zaznamenávat zásoby a rozpracovaná výroba, protože nepůjdete s nimi, ale proti jejich toku.

Zaznamenejte pro každý proces: cyklový čas změřený stopkami (ne normu ze systému, realita může být velmi odlišná), počet operátorů, zásoby před procesem, případně po něm, počet kusů ve WIP a čas seřízení nebo přetypování, pokud je. Normy v podnikových systémech bývají velmi často zastaralé anebo nepřesné. Ve výše uvedené case study nebyla norma frézování (24 minut) splněna u jediného kusu z deseti, realita byla změřena od 26 do 35 minut. Průměr byl tedy 29 minut. Příčinou zde bylo nesladění vícestrojové obsluhy a absence andon signalizace. U měření se řiďte základními pravidly pro měření a standardizaci práce. Už zde vám mohou vyplynout první win-win návrhy na zlepšení. Tedy takové, které lze aplikovat okamžitě a přinesou i okamžitý efekt. Může jít právě například o sladění standardizace práce, anebo o umístění andonu.

Krok 3: Výpočet VA indexu a analýza

Po nakreslení mapy současného stavu spočítejte průběžnou dobu (součet všech časů včetně čekání) a čas přidávající hodnotu (součet pouze operačních časů). VA index = čas přidávající hodnotu ÷ průběžná doba × 100. VA index je tedy procento času přidávající hodnotu vůči celkové průběžné době.

Pak identifikujte největší zdroje plytvání. Typické nálezy v českých výrobních firmách bývají zásoby rozpracované výroby odpovídající týdnům nebo měsícům spotřeby (v naší case study byly zásoby před jednou z operací na celé dva měsíce při denní spotřebě 30 kusů, tedy celkem jsme napočítali 1 830 ks daného materiálu), normy neodpovídající realitě, stroje čekají na operátora při vícestrojové obsluze (čekání stroje je vždy dražší, než čekání člověka).

Krok 4: Návrh budoucího stavu

Budoucí stav není ideální stav, je to nejlepší stav, který jste schopni dosáhnout v horizontu 6 až 12 měsíců s dostupnými zdroji. Navrhněte konkrétní změny: kde zavést pull systém (pomocí Kanban, FIFO), kde zkrátit seřízení (pomocí SMED), kde standardizovat práci a kde vybalancovat operátory. Pravidlem je, začněte u největšího zdroje plýtvání, pro největší efekt, ne u nejsnadnější změny. Obvykle se jako první řeší tak zvané úzké místo, neboli bottleneck.

Krok 5: Implementace pomocí Kaizen workshopů

Každá prioritní změna z mapy budoucího stavu se promění v Kaizen (PDCA, six sigma) workshop, SMED projekt, anebo přejde na vyšší úroveň do formy investičních a strategických projektů. VSM je navigační mapa, říká nám, kam máme jít. Aplikací jsou způsoby, jak k cíli dojít. Bez implementační fáze je VSM jen pěkný obrázek na zdi.

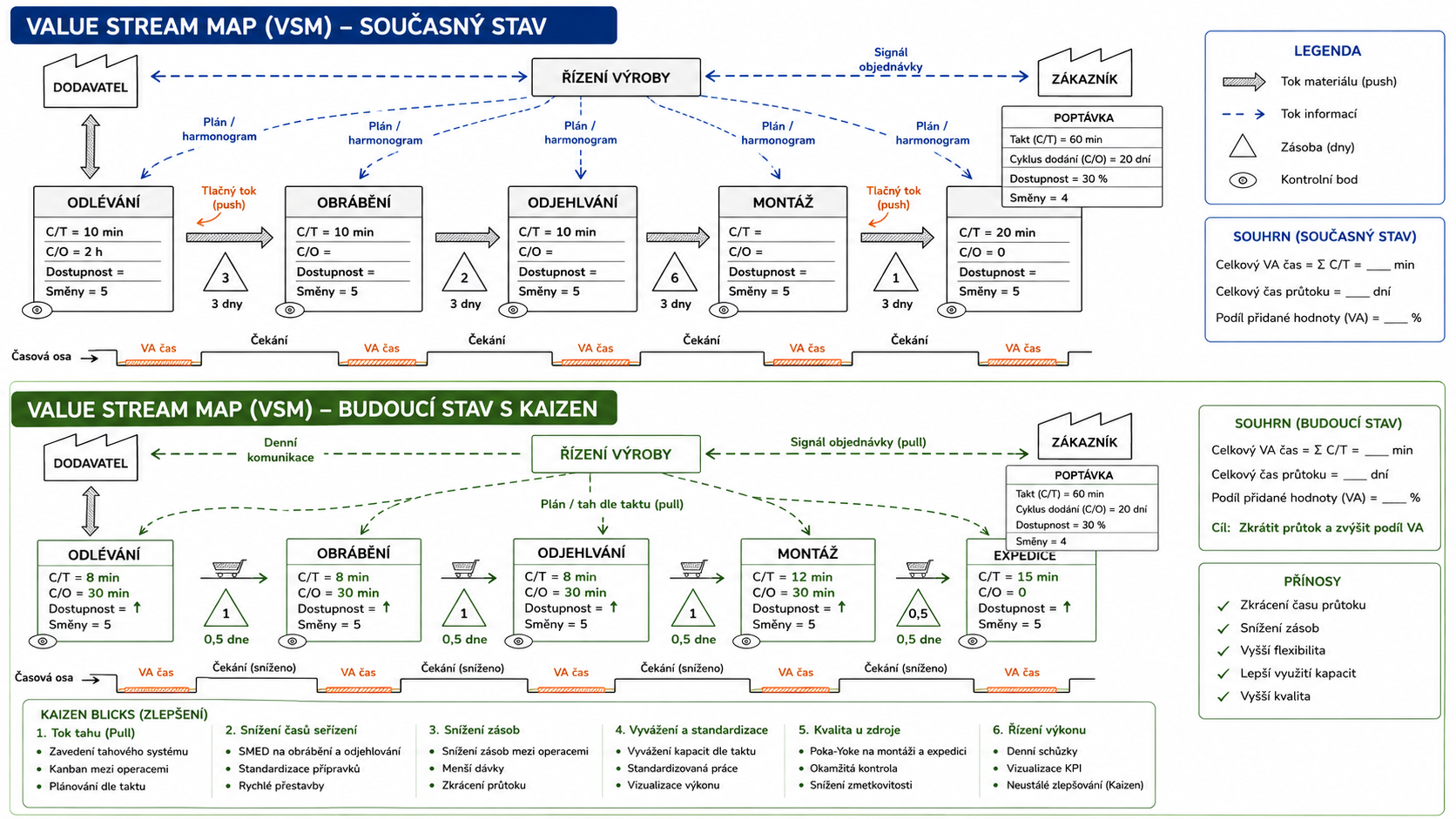

Mapa budoucího a současného stavu

Jakým nástrojem VSM kreslit?

Nejlepším nástrojem pro kreslení mapy toku hodnot je tužka a papír anebo whiteboard, a to bez ohledu na to, jak sofistikované softwarové nástroje máte k dispozici.

Důvody jsou praktické: tužku a papír vezmete přímo na dílnu a kreslíte v místě, kde materiál teče, ne v kanceláři podle paměti. Celý tým kolem stolu anebo před tabulí kreslí společně, to samo o sobě generuje diskuzi a sdílené pochopení, které žádný software nenahradí. Změny se navrhují interaktivně do mapy budoucího stavu, ne klikáním. Papír nebo tabule také přirozeně omezují prostor pro míru detailů.

Softwarové nástroje (draw.io, Visio, specializované VSM aplikace) jsou vhodné pouze pro tvorbu čistopisu po dokončení ručního mapování, jako dokumentace pro sdílení a archivaci. Nikdy jako primární nástroj při workshopu.

Optimální velikost VSM týmu je 5 až 8 lidí z různých úseků: výroba, logistika, plánování, kvalita. Méně lidí přehlédne důležité aspekty, více jich zpomaluje práci.

Jakých 5 chyb se při VSM workshopech vyvarovat?

Chyby při tvorbě mapy toku hodnot jsou opakující se vzorce, které vedou k nepřesným výsledkům nebo promarněným workshopům a příležitostem ke zlepšení, které by z nich plynuly.

Chyba 1: Kreslení v kanceláři místo ve výrobě

Mapa současného stavu musí zachycovat skutečný stav, ne jak si myslíte, že výroba funguje, nebo jak by fungovat měla. Jen fyzická přítomnost na Gembě odhalí odchylky od normy, improvizace operátorů a skutečné příčiny plýtvání. Tento princip je klíčový napříč všemi LEAN metodami.

Chyba 2: Příliš mnoho detailů

Optimální počet procesních boxů je od 4 do 15. Vše nad 30 boxů je ztráta času, protože přemíra detailů zakrývá systémové problémy. Celá mapa musí být čitelná na jednom papíře anebo jedné tabuli. VSM je nástroj, který má přinášet diskuzi a užitek, ne zmatení a dokonalost detailu samotné mapy.

Chyba 3: Více informačních toků do jednoho procesu

Pokud do procesu vstupuje více než jeden řídící informační tok, výroba neví, podle kterého se plánovat a fungovat. Pravidlem tedy je: jeden procesní tok = jeden jasný řídící signál.

Chyba 4: Informační tok končí v zásobách

Zásoby jsou pasivní prvek, není u nich aktivita, která by mohla pracovat s dodanou informací. Informační tok musí vždy končit v aktivním prvku: výrobní proces, dodavatel, zákazník nebo plánovací systém.

Chyba 5: Zaměňování VSM s layoutem výroby

Layout zobrazuje fyzické rozmístění strojů. VSM zobrazuje pořadí činností v toku hodnot. Na mapě teče materiál zleva doprava, informační tok pak probíhá zpětně, tedy zprava doleva. Absolutně nezáleží na tom, jak je fyzicky rozmístěna výroba.

VSM workshop

Kde VSM použít mimo výrobu?

Principy VSM jsou přenositelné do logistiky, administrativy, zdravotnictví i vývoje produktů. Prostě kdekoli existuje tok kroků od vstupu po výstup, skrz které dodáváme hodnotu zákazníkovi.

V logistice může VSM odhalit zbytečné překládky, neefektivní trasy zásobování nebo například příliš velké plánované dávky pro objednání materiálu. V administrativě (například u procesu objednávka → fakturace) VSM ukáže, kde dokument čeká na schválení nebo přepis mezi systémy. Ve zdravotnictví může VSM identifikovat zbytečné čekání pacientů, přesuny dokumentace a duplicitní úkony a přinést ve výsledku zkrácení průběžné doby péče o desítky procent.

Podmínka pro použití VSM mimo výrobu je jediná, ale je klíčová. Tok (dodání služby, péče, návrhu, produktu) musí být dostatečně opakující se a standardizovaný, aby dávalo smysl ho mapovat. Pro vysoce variabilní proces, kusovou výrobu, malé série anebo zakázkové zpracování produktů, služeb a projektů se více hodi metodika QRM.

Nejčastější otázky o VSM

Co je Value Stream Mapping (VSM)?

Jak dlouho trvá VSM workshop?

Co je VA index a jaká je dobrá hodnota?

Potřebuji software pro VSM?

Kde VSM použít mimo výrobu?


Chcete zmapovat tok hodnot ve vaší výrobě a najít skryté rezervy?

Trénink LEAN transformace od Edunett zahrnuje praktický VSM workshop přímo ve výrobním prostředí. Lektoři s 20+ lety praxe vás provedou od prvního kroku na dílně po akční plán s měřitelnými výsledky. Zarezervujte místo ještě dnes.

Komentáře

Přidat komentář

Vaše e-mailová adresa nebude zveřejněna. Vyžadované informace jsou označeny *

  • Audio verze článku
    Loading the Elevenlabs Text to Speech AudioNative Player...

    Audio je generováno automaticky za podpory AI. Pokud najdete chybu, můžete nám o tom dát vědět. Děkujeme.

  • Jsme na YouTube!
  • Co na blogu najdete:
  • Formulář
  • About Author
